En el Informe N.º 139 presentado por la Jefatura de Gabinete, liderada por Nicolás Posse, se brindaron detalles específicos sobre el estado actual de los principales proyectos nucleares en marcha durante los primeros meses de la nueva administración encabezada por el presidente Javier Milei. El informe responde a preguntas puntuales sobre el avance de las obras, los cronogramas propuestos, los montos invertidos y el personal afectado a cada proyecto.
Centro Argentino de Protonterapia
Uno de los proyectos clave abordados es el Centro Argentino de Protonterapia, ubicado en la Ciudad de Buenos Aires. Según el informe, el avance de la obra civil se divide en dos edificios: el “convencional”, con un 100% de avance, y el “Proteus”, con un 86% de progreso. En promedio, se estima un avance global del 93% en la construcción.
En cuanto a la instalación de equipamientos, verificación, comisionamiento y aceptación clínica, el edificio convencional se encuentra completado al 100%. Sin embargo, en el edificio Proteus, estos procesos aún no han comenzado (0% de avance). Respecto a la incorporación de personal, el avance es del 0% para el personal operativo, de gestión y clínico, mientras que el personal de investigación y desarrollo (I+D) de la CNEA tiene un avance del 50%.
El informe detalla el cronograma propuesto, con fechas clave como el inicio de la instalación de equipos en abril de 2024, la obtención de los primeros protones en septiembre del mismo año, la entrega de la primera sala de tratamiento en abril de 2025, la segunda sala en julio de 2025, y la finalización del contrato con la empresa belga IBA en junio de 2030.
Financieramente, se han invertido 163 millones de dólares hasta el momento (96% del total), y se requieren 7 millones adicionales (4%) para el presente año 2024. Aproximadamente 150 personas trabajan en esta obra, incluyendo personal de INVAP, empresas contratadas, IBA y la CNEA.
RA-10 y CAREM
Otro proyecto nuclear destacado es el Reactor Argentino Multipropósito RA-10, con un avance global del 78,2% al 31 de marzo de 2024. La obra civil está finalizada (100%), mientras que la instalación avanza al 45%. Se estima que la construcción concluirá en el segundo semestre de 2025, con una inversión acumulada de 365 millones de dólares y un faltante de 60 millones adicionales. Alrededor de 850 trabajadores están afectados a esta obra.

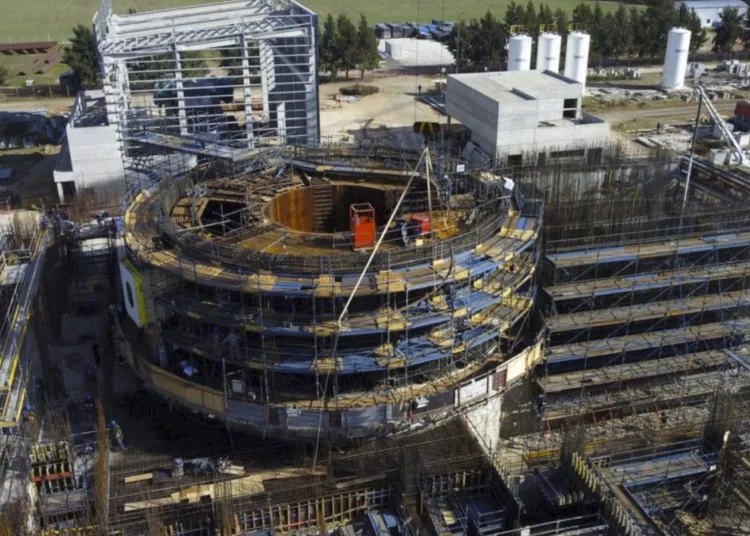

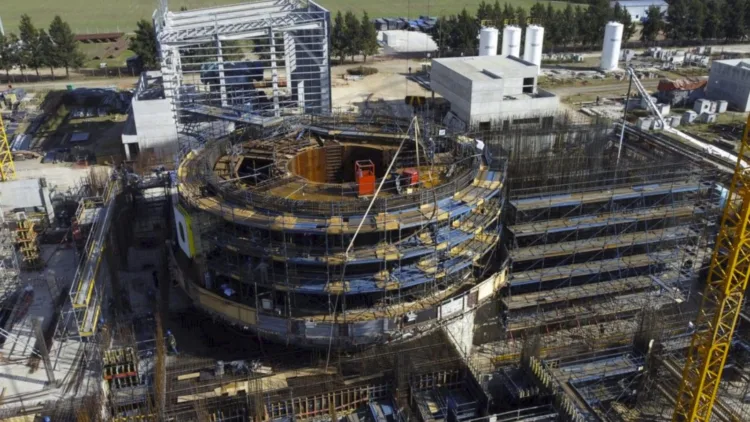

En cuanto a la Central Argentina de Elementos Modulares (CAREM), el informe revela un avance físico del 63,54% al 31 de marzo de 2024. Esto incluye un 95% de avance en ingeniería, 61% en provisión de suministros y 86% en construcción. Se destacan los progresos en la obra civil del edificio nuclear (86%), el liner de contención fabricado por CONUAR (99%) y el recipiente de presión del reactor en fabricación por IMPSA (74%). El primer generador de vapor completado está previsto para junio de 2024, y los combustibles nucleares diseñados por la CNEA y fabricados por CNEA, CONUAR y DIOXITEK tienen un avance del 65%. La finalización del proyecto CAREM está programada para noviembre de 2028, con una inversión acumulada de 690 millones de dólares y un faltante de 260 millones adicionales. Más de 1500 personas trabajan actualmente en este proyecto.
El presupuesto asignado a la CNEA
Con relación al presupuesto asignado a la Comisión Nacional de Energía Atómica (CNEA), el Decreto N° 88/2023 estableció que a partir del 1 de enero de 2024, regirán las disposiciones del Presupuesto General de la Administración Nacional para el Ejercicio 2023, otorgando a la institución un crédito presupuestario de $99.965.907.337. Sin embargo, este crédito sólo alcanzará hasta mayo o junio de 2024, según el tipo de gasto.
Por lo tanto, la CNEA ha solicitado necesidades adicionales de crédito en tres escenarios presupuestarios (mínimo, medio y óptimo), con el fin de garantizar el normal desarrollo de sus actividades.
